Ingenieurbüros unter Druck: Längere Projektlaufzeiten und hoher Bürokratieaufwand

Bundesweite Mitgliederbefragung zeigt, wie sich Projektabläufe, Arbeitszeiten und Honorarabrechnung entwickeln

28.10.2026 - Berlin

Ingenieurbüros unter Druck: Längere Projektlaufzeiten und hoher Bürokratieaufwand

Wie entwickeln sich die Arbeitsbedingungen und wirtschaftlichen Rahmenbedingungen für Architektur- und Ingenieurbüros in Deutschland? Eine gemeinsame Mitgliederbefragung von Bundesingenieurkammer (BIngK), Verband Beratender Ingenieure (VBI), Bundesarchitektenkammer (BAK) und dem Ausschuss der Verbände und Kammern der Ingenieure und Architekten für die Honorarordnung (AHO) liefert aktuelle Erkenntnisse. Die Ergebnisse beleuchten, wo Büros vor Herausforderungen stehen und welche Rahmenbedingungen ihre Arbeit prägen.

Im Mai und Juni 2026 wurden rund 4.900 Architektur- und Ingenieurbüros zu ihrer wirtschaftlichen Situation im Geschäftsjahr 2025 befragt. Die Befragung zeigt, dass sich die Projektlaufzeiten verlängern: Besonders bei Vergabe und Ausführung berichten 61 Prozent der Büros von längeren Zeiträumen als vor zehn Jahren.

Rund ein Viertel der Arbeitszeit entfällt auf nicht-projektbezogene Tätigkeiten, darunter Verwaltung und bürokratische Anforderungen.

Die HOAI bleibt eine wichtige Grundlage der Honorarabrechnung: Im Durchschnitt werden 51 Prozent der Gesamtleistung nach ihren Regelungen abgerechnet, bei Ingenieurbüros liegt der Anteil bei 45 Prozent.

Zentrale Ergebnisse

Verlängerung von Projektlaufzeiten

Für den Zeitraum der vergangenen zehn Jahre berichten die Büros konsistent über alle Leistungsphasen hinweg von einer Verlängerung der Projektlaufzeiten bei ansonsten vergleichbaren Projekten.

Am stärksten ausgeprägt ist dieser Befund bei Vergaben inklusive Ausführung (Leistungsphasen 6 bis 8): 61 Prozent der Büros melden eine Verlängerung, nur 8 Prozent eine Verkürzung. Bei der Grundlagenermittlung inklusive Ausführungsplanung (Leistungsphasen 1 bis 3 und 5) liegt das Verhältnis bei 48 zu 18 Prozent.

Ingenieurbüros berichten dabei durchgängig etwas häufiger von Verlängerungen als Architekturbüros. Die Befunde legen nahe, dass sich die Dauer von Planungs- und Vergabeprozessen über die vergangene Dekade verändert hat, mit entsprechenden Implikationen für die Kalkulationssicherheit der Büros.

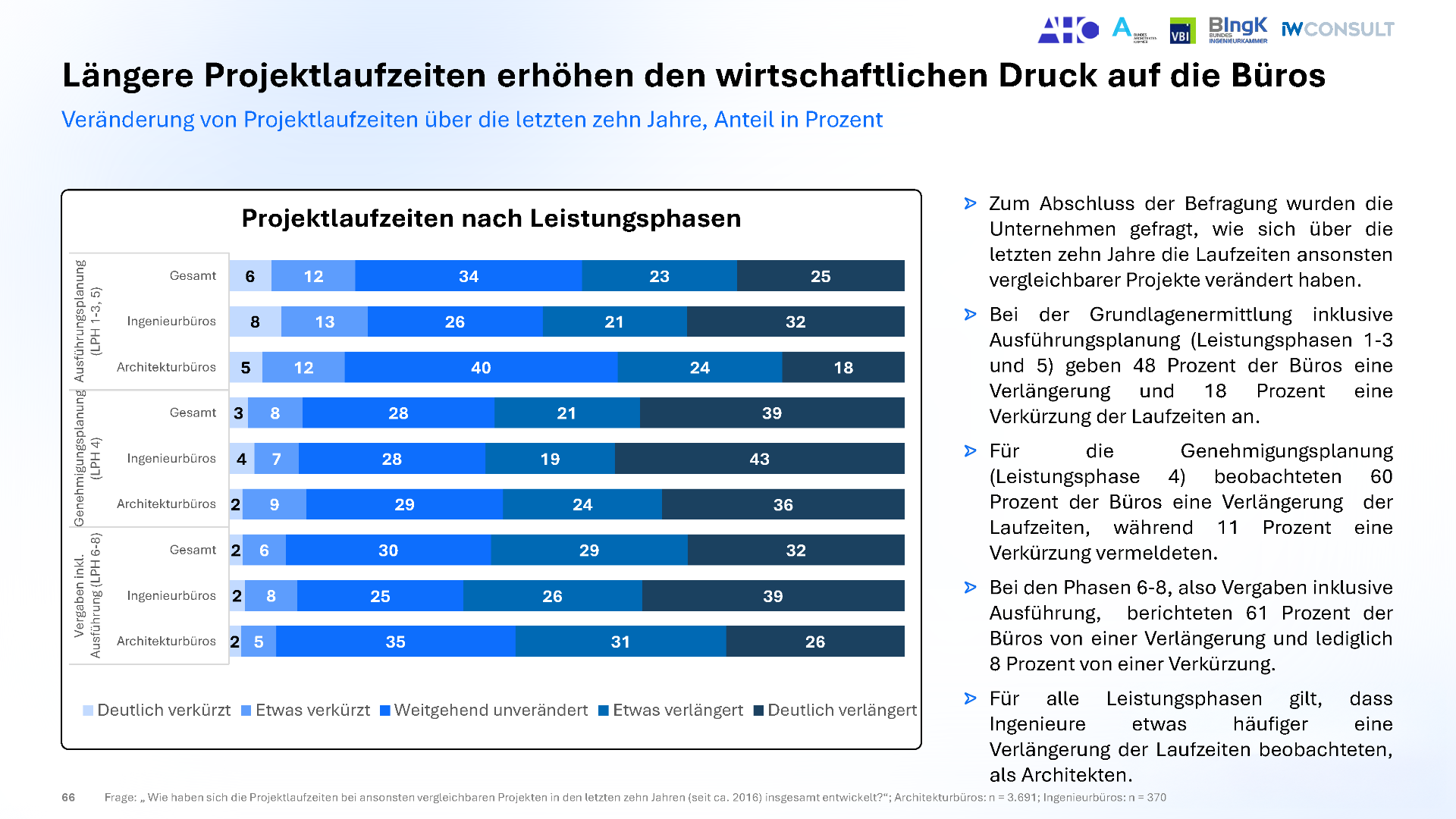

Projektlaufzeiten nach Leistungsphasen
Projektlaufzeiten nach Leistungsphasen

Projektarbeitszeit differenziert sich nach Bürotyp

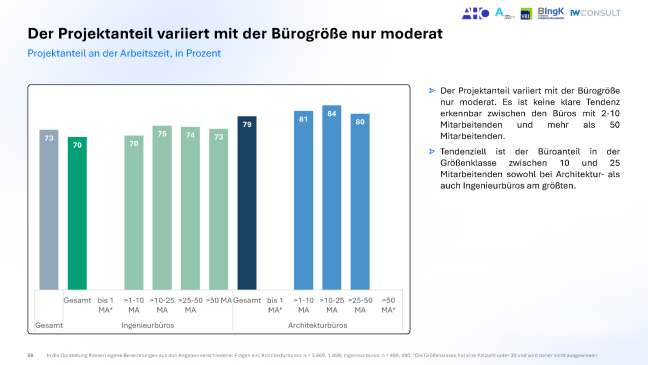

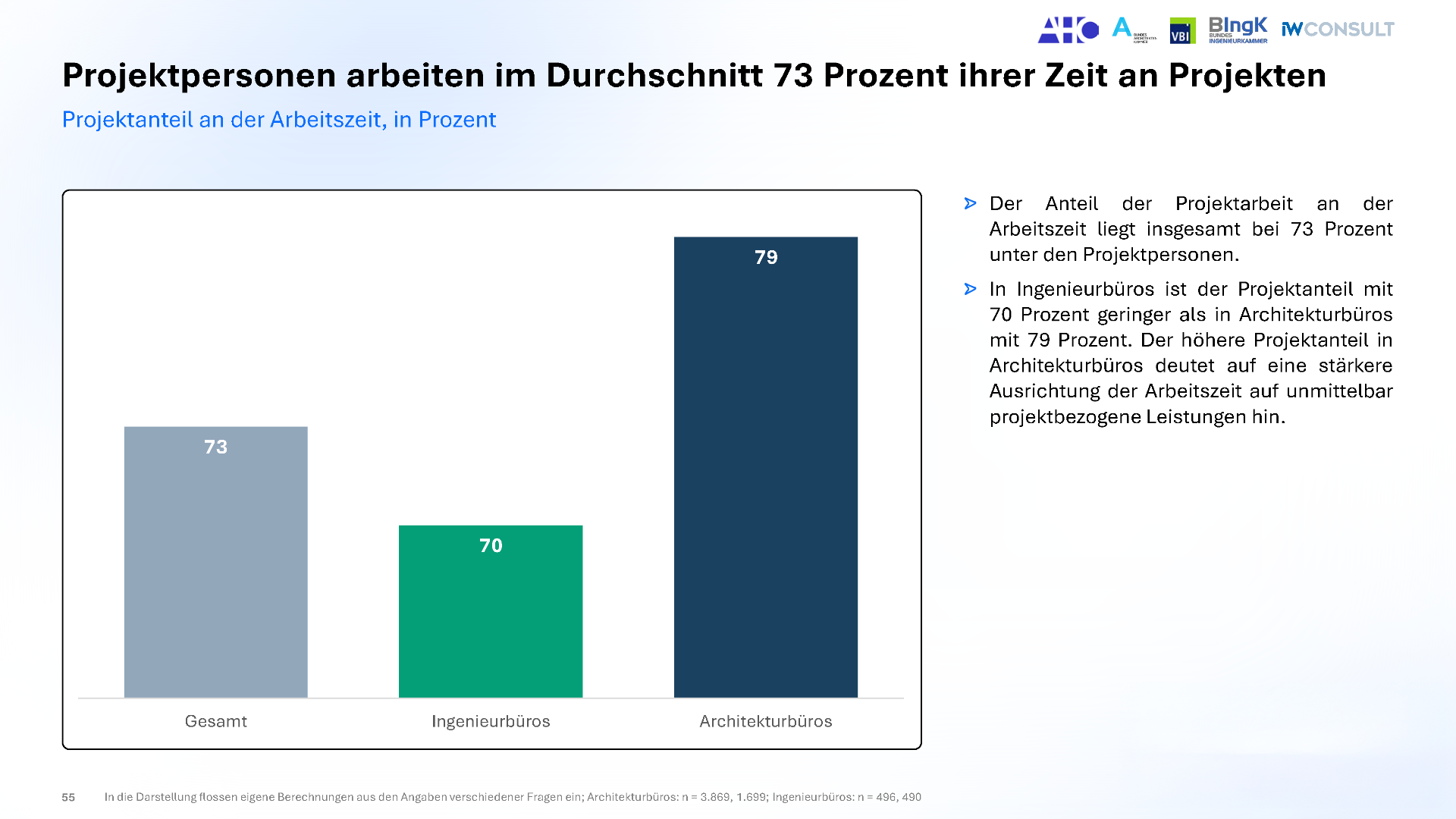

Projektmitarbeitende wenden im Durchschnitt 73 Prozent ihrer Arbeitszeit für unmittelbare Projektarbeit auf. Architekturbüros weisen mit 79 Prozent einen signifikant höheren Anteil auf als Ingenieurbüros mit 70 Prozent. Die Variation nach Bürogröße fällt demgegenüber moderat aus. Dementsprechend entfallen im Durchschnitt rund jede vierte Arbeitsstunde auf nicht-projektbezogene Leistungen, wie Verwaltungstätigkeiten und bürokratische Anforderungen.

Projektanteil an der Arbeitszeit, in Prozent
Projektanteil an der Arbeitszeit, in Prozent

Mehrheit der Leistungen wird nach HOAI abgerechnet

Im Durchschnitt werden 51 Prozent der Gesamtleistung nach den Regelungen der HOAI abgerechnet. Architekturbüros rechnen mit 59 Prozent deutlich häufiger nach HOAI ab als Ingenieurbüros mit 45 Prozent.

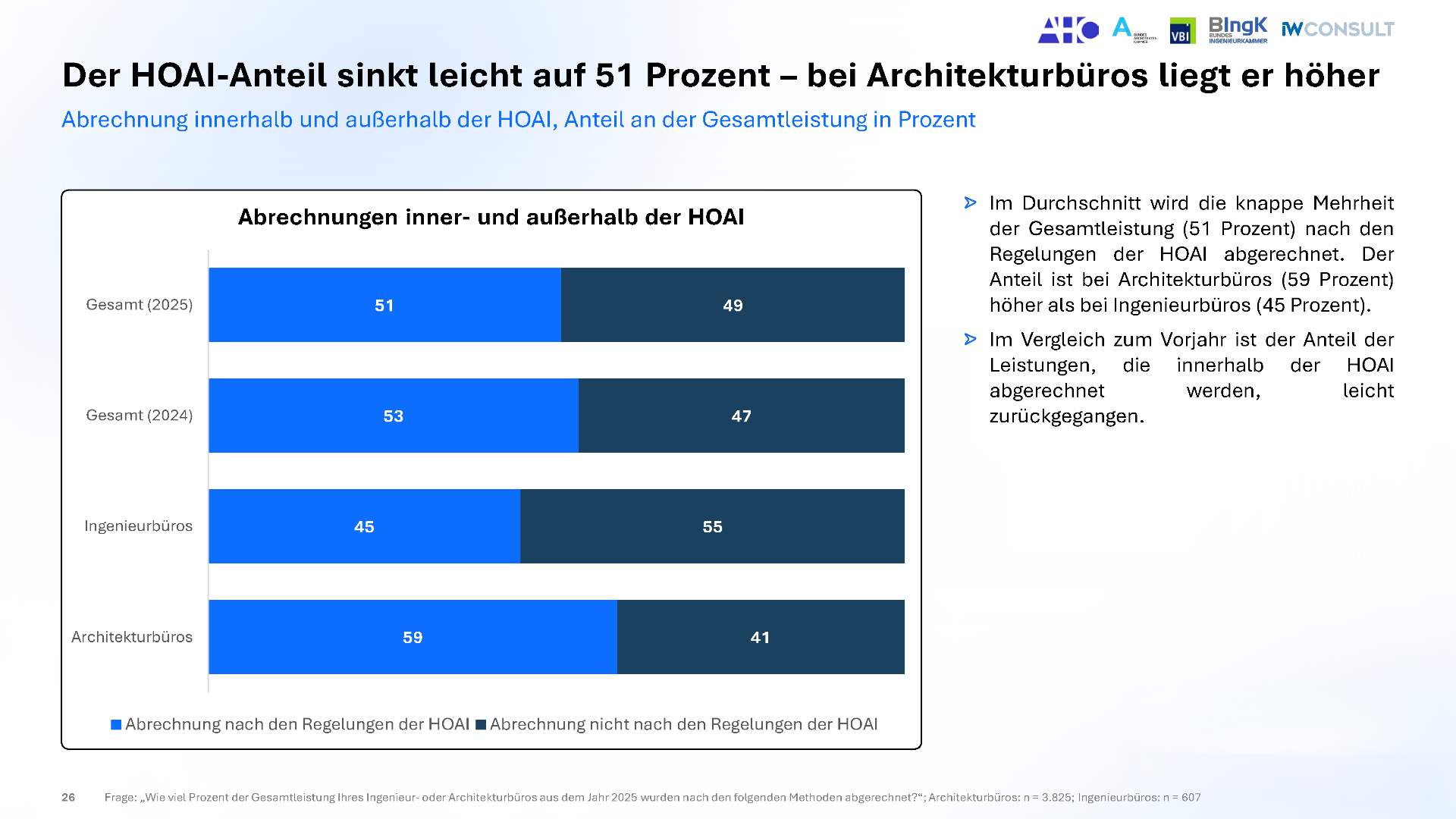

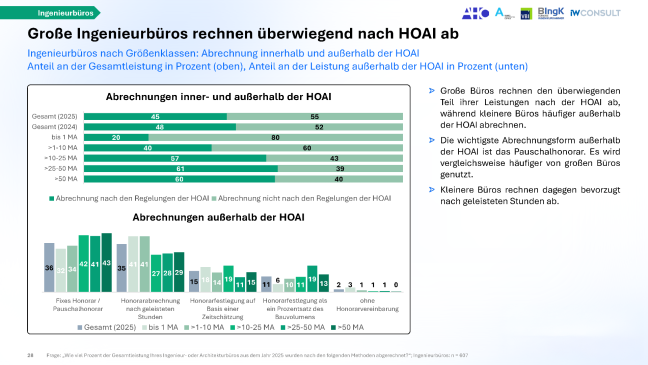

Abrechnungen inner- und außerhalb der HOAI
Abrechnungen inner- und außerhalb der HOAI

Außerhalb der HOAI dominieren die Abrechnung nach geleisteten Stunden (40 Prozent) und das Fixhonorar (33 Prozent). Größere Büros rechnen dabei überwiegend nach HOAI ab, während kleinere Büros häufiger auf Stundenbasis abrechnen – ein Hinweis darauf, dass mit zunehmender Bürogröße formalisierte Vertrags- und Honorarstrukturen an Bedeutung gewinnen.

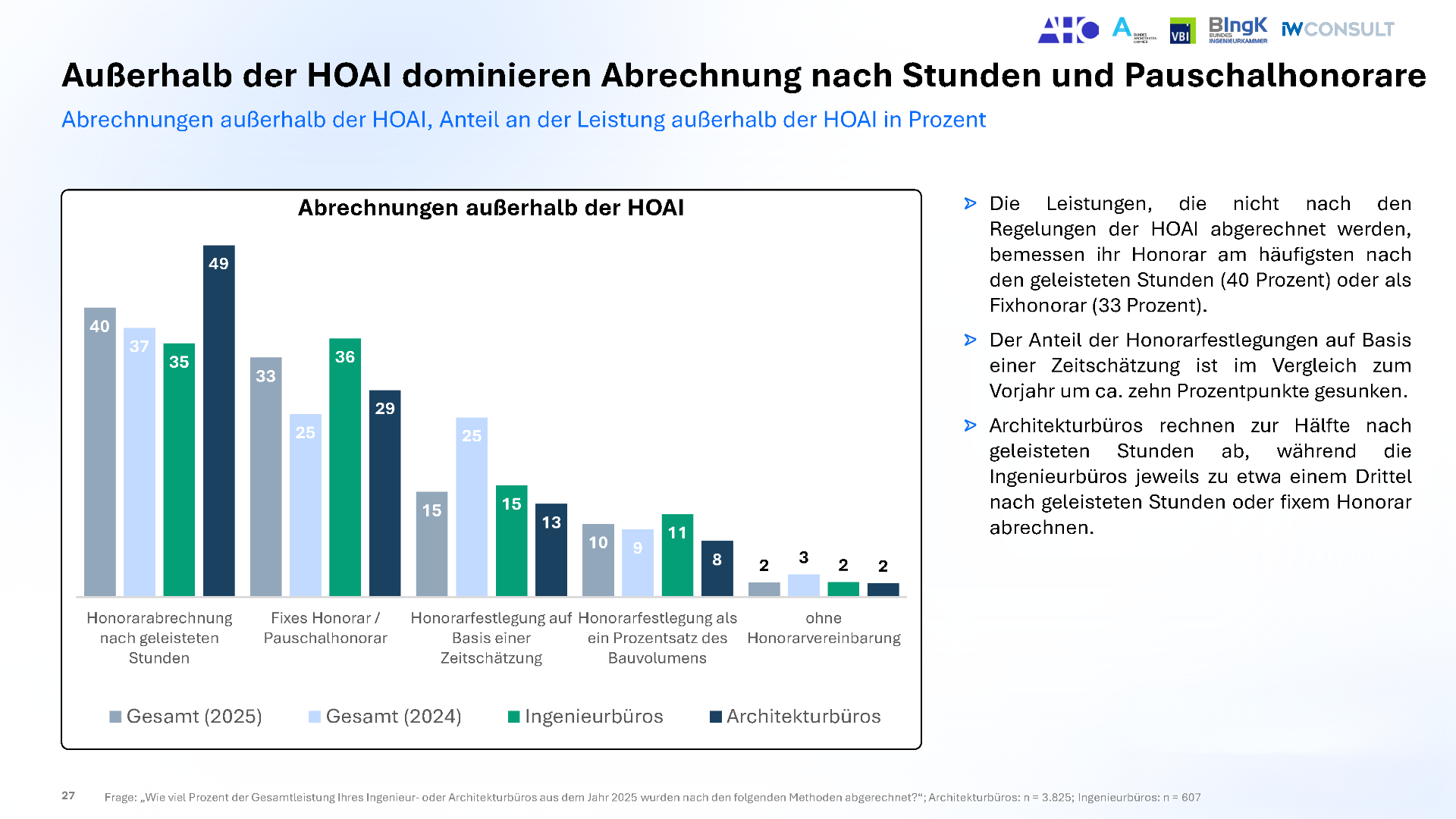

Abrechnungen außerhalb der HOAI
Abrechnungen außerhalb der HOAI

Wirtschaftliche Lage bleibt angespannt

Die vorliegenden Ergebnisse ergänzen die bereits im Sommer veröffentlichten Ergebnisse zur wirtschaftlichen Lage der Branche. Diese hatte gezeigt, dass sich die Auftragslage zunehmend volatil entwickelt: Im zweiten Halbjahr 2025 verzeichneten 37 Prozent der Ingenieurbüros einen Rückgang ihrer Aufträge, während 30 Prozent einen Anstieg meldeten. Sowohl positive als auch negative Ausschläge haben damit gegenüber dem Vorjahr zugenommen.

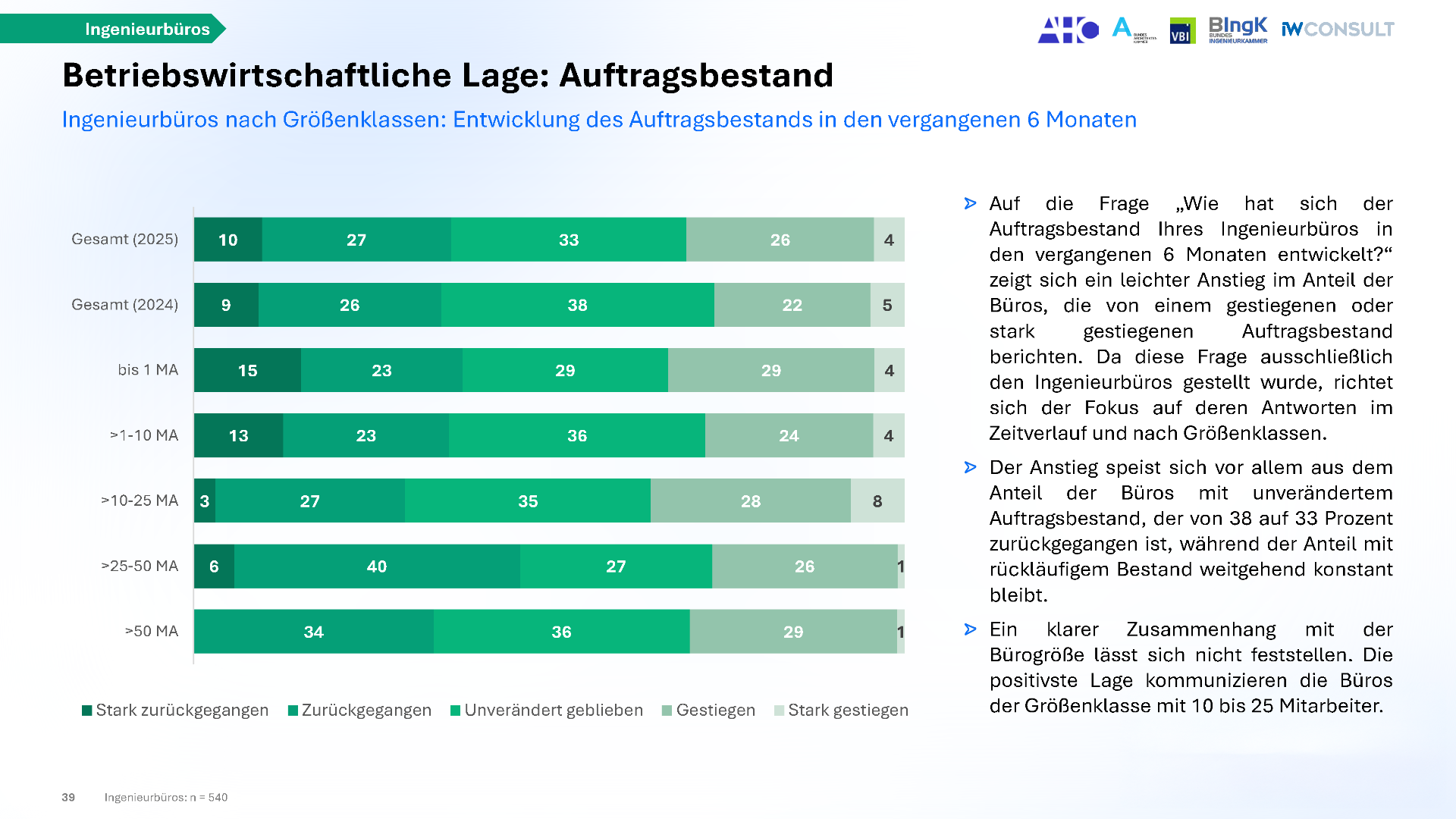

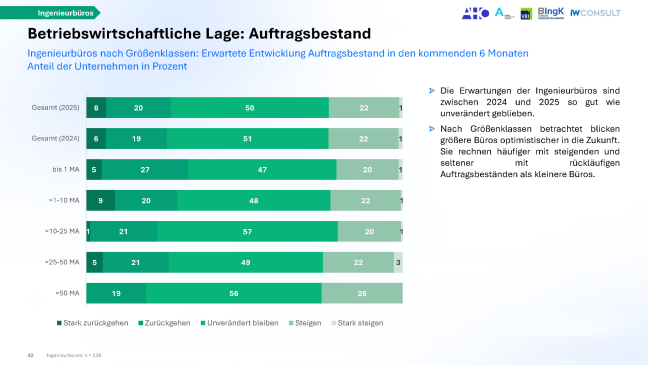

Betriebswirtschaftliche Lage: Auftragsbestand - Ingenieurbüros nach Größenklassen: Entwicklung des Auftragsbestands in den vergangenen 6 Monaten
Betriebswirtschaftliche Lage: Auftragsbestand - Ingenieurbüros nach Größenklassen: Entwicklung des Auftragsbestands in den vergangenen 6 Monaten

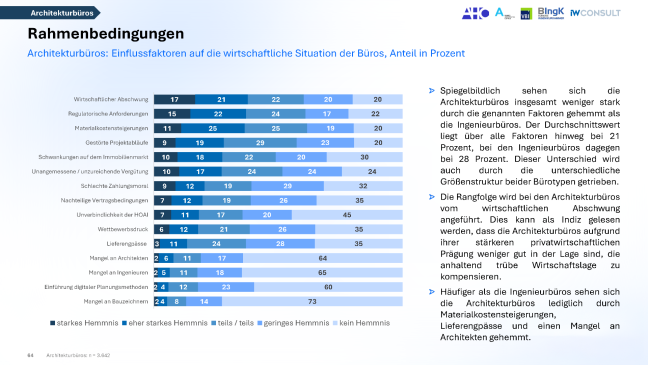

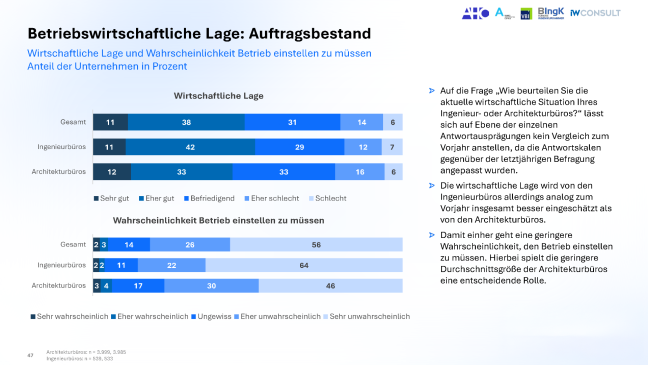

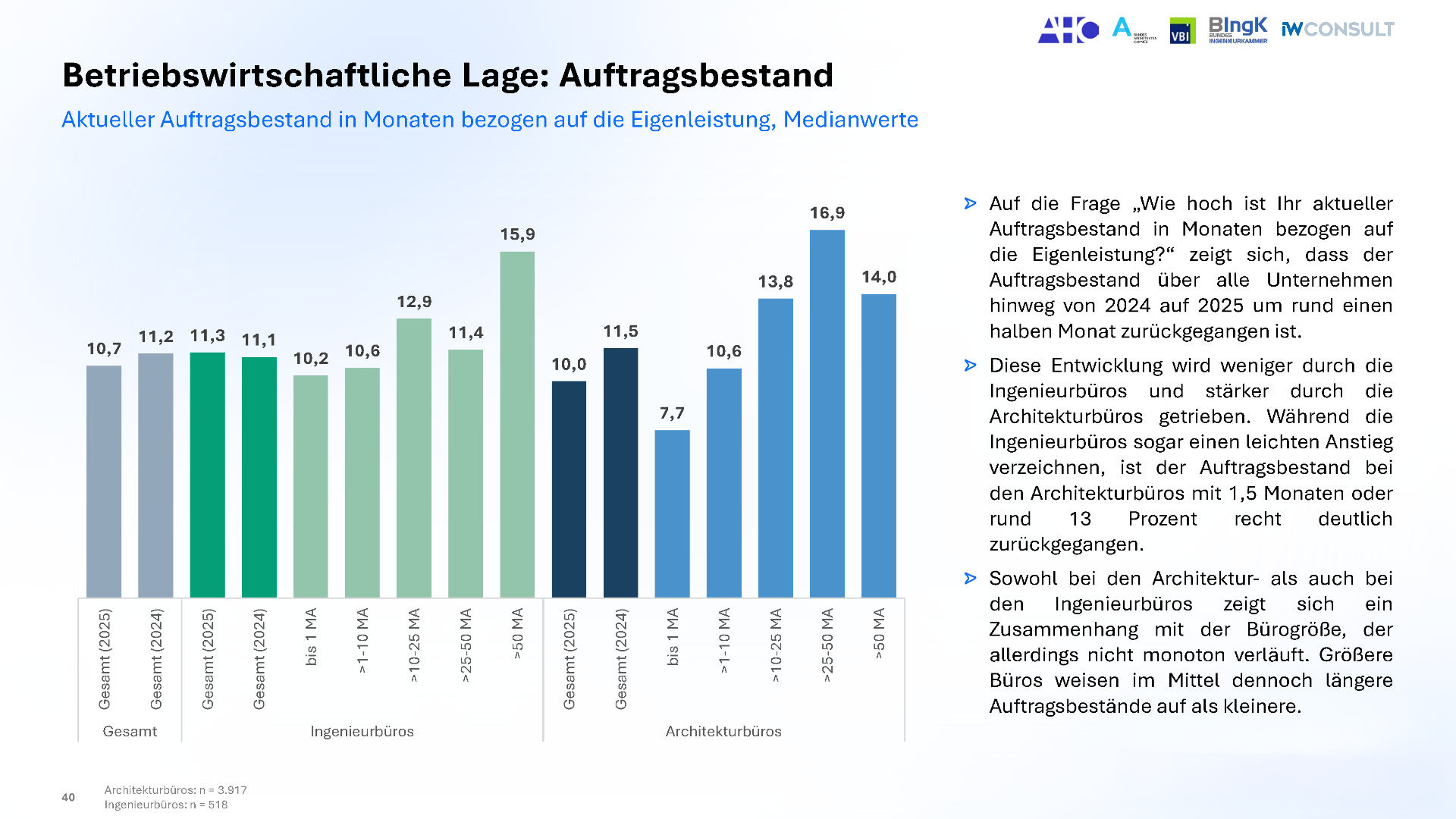

Der durchschnittliche Auftragsbestand lag mit 11,3 Monaten zwar noch leicht über dem Vorjahreswert, dennoch rechneten 26 Prozent der Ingenieurbüros für 2026 mit einem weiteren Rückgang. Als zentrale Hemmnisse nannten die Büros regulatorische Anforderungen, gestörte Projektabläufe und den wirtschaftlichen Abschwung.

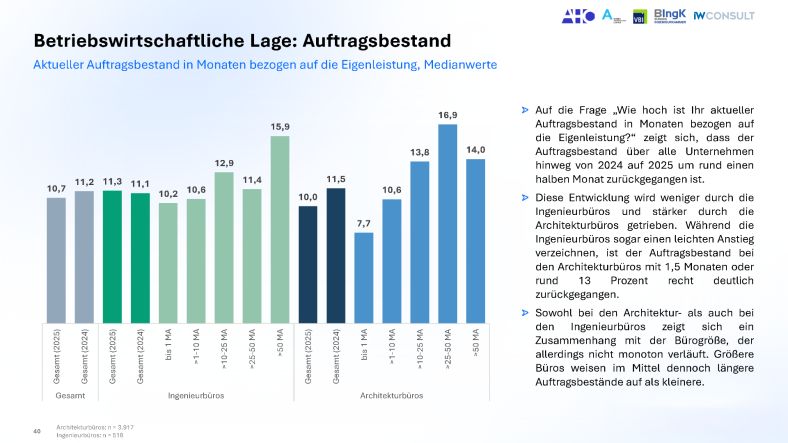

Betriebswirtschaftliche Lage: Auftragsbestand - Aktueller Auftragsbestand in Monaten bezogen auf die Eigenleistung, Medianwerte
Betriebswirtschaftliche Lage: Auftragsbestand - Aktueller Auftragsbestand in Monaten bezogen auf die Eigenleistung, Medianwerte

Download und ausführliche Ergebnisse

Hier können Sie sich die ausführlichen Ergebnisse der Gesamtauswertung Mitgliederbefragung herunterladen:

Gesamtauswertung Mitgliederbefragung

1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
49
50
51
52
53
54
55
56
57
58
59
60
61
62
63
64
65
66
67

Über die Befragung

Zur Hochrechnung auf die Grundgesamtheit wurden die Antworten nach dem tatsächlichen Verhältnis von Architektur- zu Ingenieurbüros sowie nach der Verteilung über die Bundesländer gewichtet. Metrische Angaben werden als Mittelwert oder Median ausgewertet, Einfach- und Mehrfachauswahlfragen als durchschnittliche Zustimmungsquote.

Die Befragung 2026 unterscheidet sich methodisch von der Vorjahreserhebung an zwei Stellen: Bestandsveränderungen wurden erstmals separat erfasst, und der Projektanteil wird nun getrennt für Büroinhaber und Projektmitarbeitende erhoben. Ein direkter Zeitvergleich ist daher für diese und daraus abgeleitete Merkmale wie die Gesamtleistung nicht möglich. Ergebnisse zu Auftragslage, Auftraggeberstruktur und wirtschaftlichen Hemmnissen wurden bereits im Rahmen der Konjunkturbefragung veröffentlicht und sind hier nicht erneut dargestellt.

Quelle und Grafiken: Bundesingenieurkammer

Beitrag weiterempfehlen

Die Social Media Buttons oben sind datenschutzkonform und übermitteln beim Aufruf der Seite noch keine Daten an den jeweiligen Plattform-Betreiber. Dies geschieht erst beim Klick auf einen Social Media Button (Datenschutz).

5 gute Gründe für die Mitgliedschaft

Die Kammer auf Social Media

Die Bayerische Ingenieurekammer-Bau bei LinkedIn: #bayika-bau
Die Bayerische Ingenieurekammer-Bau auf Instagram #bayikabau

Die Bayerische Ingenieurekammer-Bau bei Facebook @BayIkaBau   #BayIkaBau
Die Bayerische Ingenieurekammer-Bau bei XING #bayerischeingenieurekammer-bau

Die Bayerische Ingenieurekammer-Bau bei YouTube

Jetzt Newsletter abonnieren!

Newsletter abonnieren und immer auf dem Laufenden bleiben - Grafik: Web Buttons Inc /  Fotolia

Frage des Monats

Wie bewerten Sie die Umsetzung der seit Januar 2025 geltenden höheren Wertgrenzen für Direktaufträge durch die staatlichen Bauämter und Kommunen?
Sie werden umfassend genutzt.
Sie werden überwiegend genutzt.
Sie werden teilweise genutzt.
Sie werden bislang kaum genutzt.
Sie werden nicht genutzt
Kann ich nicht beurteilen.

Frühere Ergebnisse

Kammerwahl 2026

Kammerwahl 2026

Sustainable Bavaria

Sustainable Bavaria

Nachhaltig Planen und Bauen

Klimaschutz - Nachhaltig Planen und Bauen

Netzwerk junge Ingenieur:innen

Netzwerk junge Ingenieur:innen

Frauennetzwerk ingenieurinnen@bayika

Frauennetzwerk ingenieurinnen@bayika

Werde Ingenieur/in!

www.zukunft-ingenieur.de

www.zukunft-ingenieur.de

Veranstaltungstipps

Veranstaltungstipps

Beratung und Service

Beratung und Serviceleistungen - Foto: © denisismagilov / fotolia.com

Planer- und Ingenieursuche

Planer- und Ingenieursuche - Die Experten-Datenbank im bayerischen Bauwesen

Für Schüler und Studierende

Infos für Schüler und Studierende - © Foto: Drubig Photo / Fotolia.com

Einheitlicher Ansprechpartner

Einheitlicher Ansprechpartner

Berufsanerkennung
Professional recognition

Berufsanerkennung

Gebäudeforum klimaneutral

Partner des Netzwerks „Gebäudeforum klimaneutral“

Digitaltouren - Digitalforen

Digitaltouren - Digitalforen - Jetzt kostenfei ansehen

Meine Bayika - Bayika-Portal

Anschrift

Bayerische Ingenieurekammer-Bau
Körperschaft des öffentlichen Rechts
Schloßschmidstraße 3
80639 München
